VERBINDlNGSVAARTBRUG



Deze brug werd in het verleden nu eens de Palinghuizenbrug genoemd, dan weer de "De Smetstraatbrug", ze verbindt immers beide straten met elkaar.

Gazette van Gent, 14 januari 1863:
"Gisteren is men met de werken begonnen aan het kanaal, dat het kanaal van Brugge met de haven moet verbinden. Naast het graven van het kanaal moeten nog een aantal bijkomende werken worden uitgevoerd: leggen van een draaibrug aan het begin van het kanaal, maken van twee brugjes over grachten door het kanaal doorsneden, bouwen van brughuisjes, bouwen van een draaibrug aan het Tolhuis. Het kanaal wordt 2.158 m lang, 38m breed (op bodem 12 m) en 5 m diep. Naast beide zijden van het kanaal komt een weg van 12 m breed".

Op 18-2-1863 vernemen we dat meer dan 600 werklieden delven aan het verbindingskanaal.

De eerste draaibrug, deze aan de kant van de Brugse Vaart, werd gebouwd in 1863-1864. Het was een kleine houten draaibrug amper 4 breed.

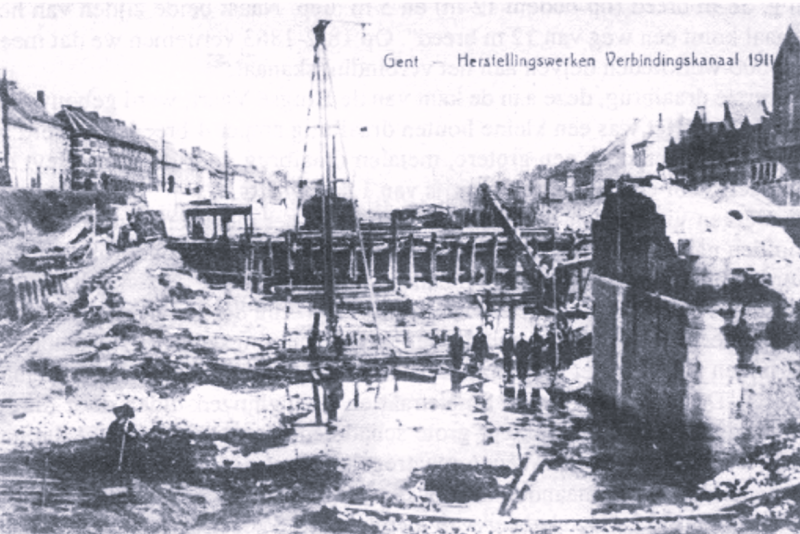

Ze werd in 1911 vervangen door een grotere, metalen draaibrug door de firma Neyt en Vossaert voor een aanbesteding prijs van 1.457.989 fr.

De werken vingen aan in december 1909, met het metselen van de nieuwe hoofden naast de bestaande brug, zodat het verkeer slechts onderbroken zou worden bij het plaatsen van het metalen gedeelte.

Enkele jaren later, in november 1918, werd de brug vernield bij de terugtocht van de Duitse legers.

In mei 1940 werd ze voor de tweede maal, ditmaal grondig, vernield : ze werd opgeblazen terwijl ze open stond.

Nog tijdens de oorlog werd ze vervangen door een noodvoetbrug in hout.

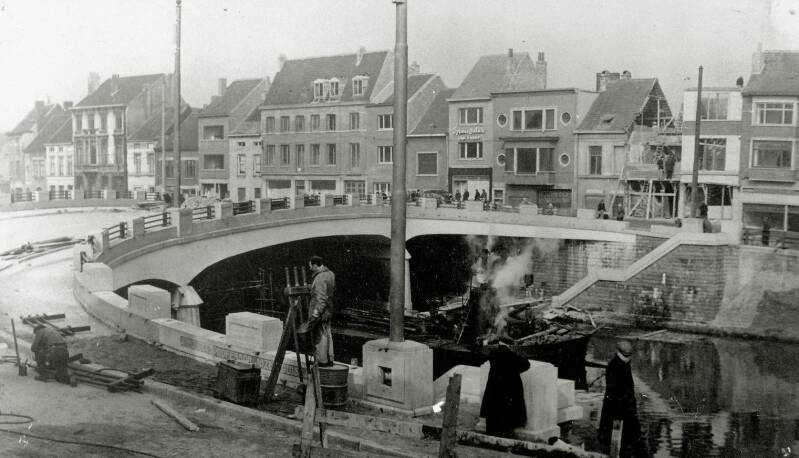

Op 24 october 1947 werd er een nieuwe brug aanbesteed voor een bedrag van 11.500.000 fr., aan de firma Cobeton. Deze bouwde de vaste verhoogde brug in spanbeton, in een tijdspanne van minder dan 20 maanden (dit was de voorziene uitvoeringstermijn).

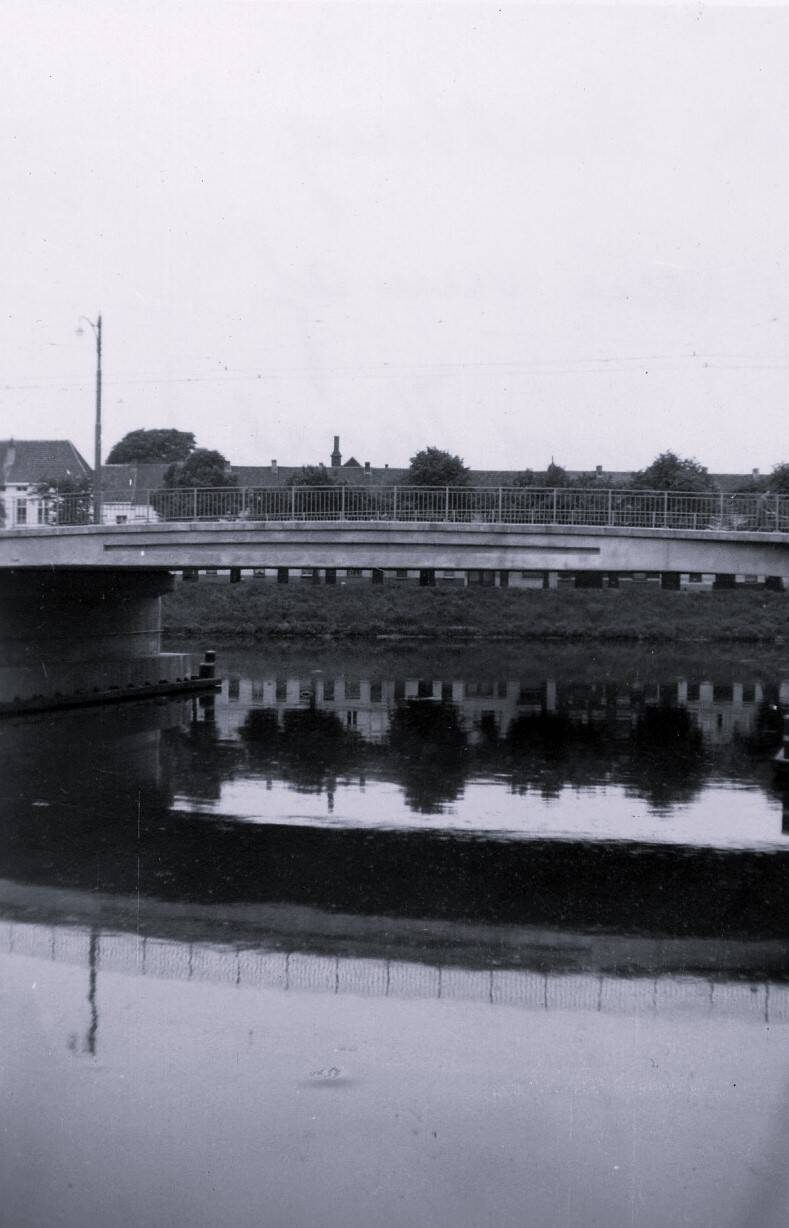

Op zaterdag, 2 april 1949, werd de brug ingehuldigd.

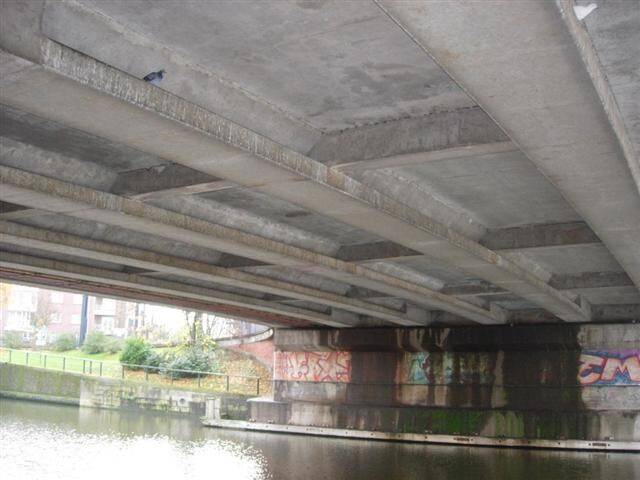

In 1976 werd de brug nagezien in verband met een zwaar transport dat er moest overrijden en toen stelde men vast dat de stalen draden van het voorgespannen beton aan het roesten waren, waardoor (volgens het jaarverslag der stad Gent) de stabiliteit van de brug in het gedrang kwam.

Het Ministerie van Openbare Werken besloot daarom de brug af te breken en te herbouwen.

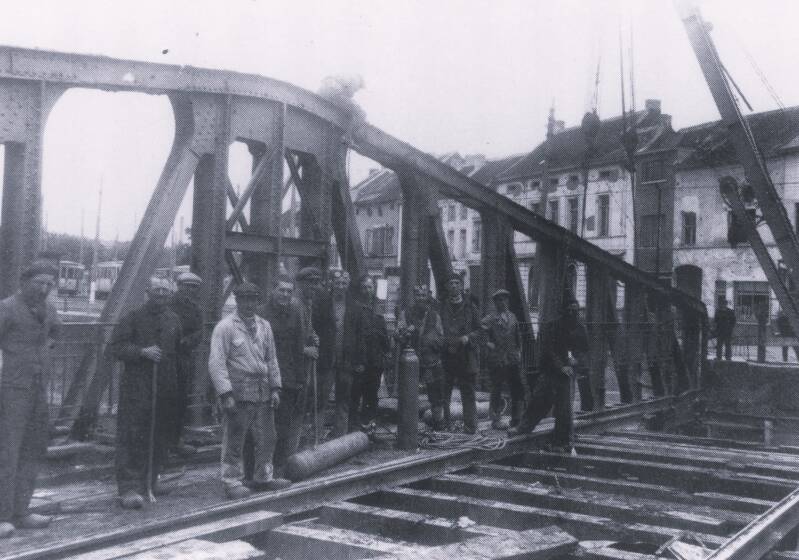

Het verkeer werd onderbroken vanaf 1 februari 1977, toen de voorbereidingen voor de afbraak een aanvang namen. De eigenlijke sloping begon op 14 februari.

De nieuwe brug werd op 25 november 1976 openbaar aanbesteed voor een bedrag van 22.633.934 fr ...

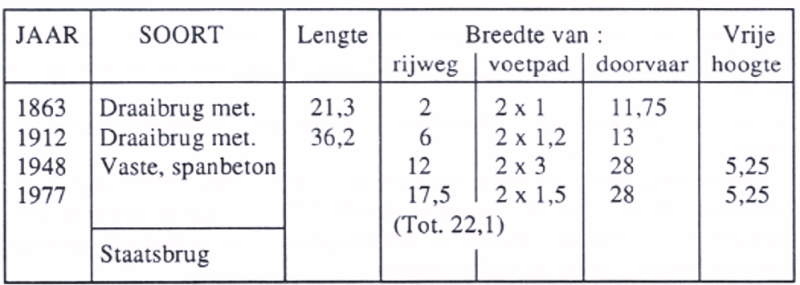

De huidige brug kreeg een totale breedte van 22,10 m verdeeld als volgt : twee voetpaden van elk 1,5 m, vijfrijstroken van elk 3,5 m.

De vijfde rijstrook werd voorzien om het verkeer komende van de Palinghuizen en gaande in de richting Elyzeese Velden, vlotter te laten verlopen.
